Die Tiefgarage eines Wohn- und Geschäftshauses aus dem Jahr 1983/84 am Rande der Lörracher Innenstadt ist auf zwei Geschosse aufgeteilt und verfügt über 200 Stellplätze auf ca. 5.300 m² Fläche. Während das 1. Untergeschoss der Garage primär privat genutzt wird, umfasst das 2. Untergeschoss ausschließlich öffentlichen Parkraum und ist darüber hinaus eines von zwei Parkhäusern im Stadtgebiet Lörrach, welches 24 Stunden am Tag, an 7 Tagen die Woche geöffnet ist.
Die Herausforderung lag dadurch darin, neben einer möglichst wirtschaftlich und nachhaltigen Instandsetzung, selbige mit möglichst geringen Einschränkungen des Parkbetriebs auszuführen. Die Ausführung erfolgte entsprechend weitestgehend im laufenden Betrieb.
Die Instandsetzungsmaßnahme wurde in sechs Bauabschnitte aufgeteilt.

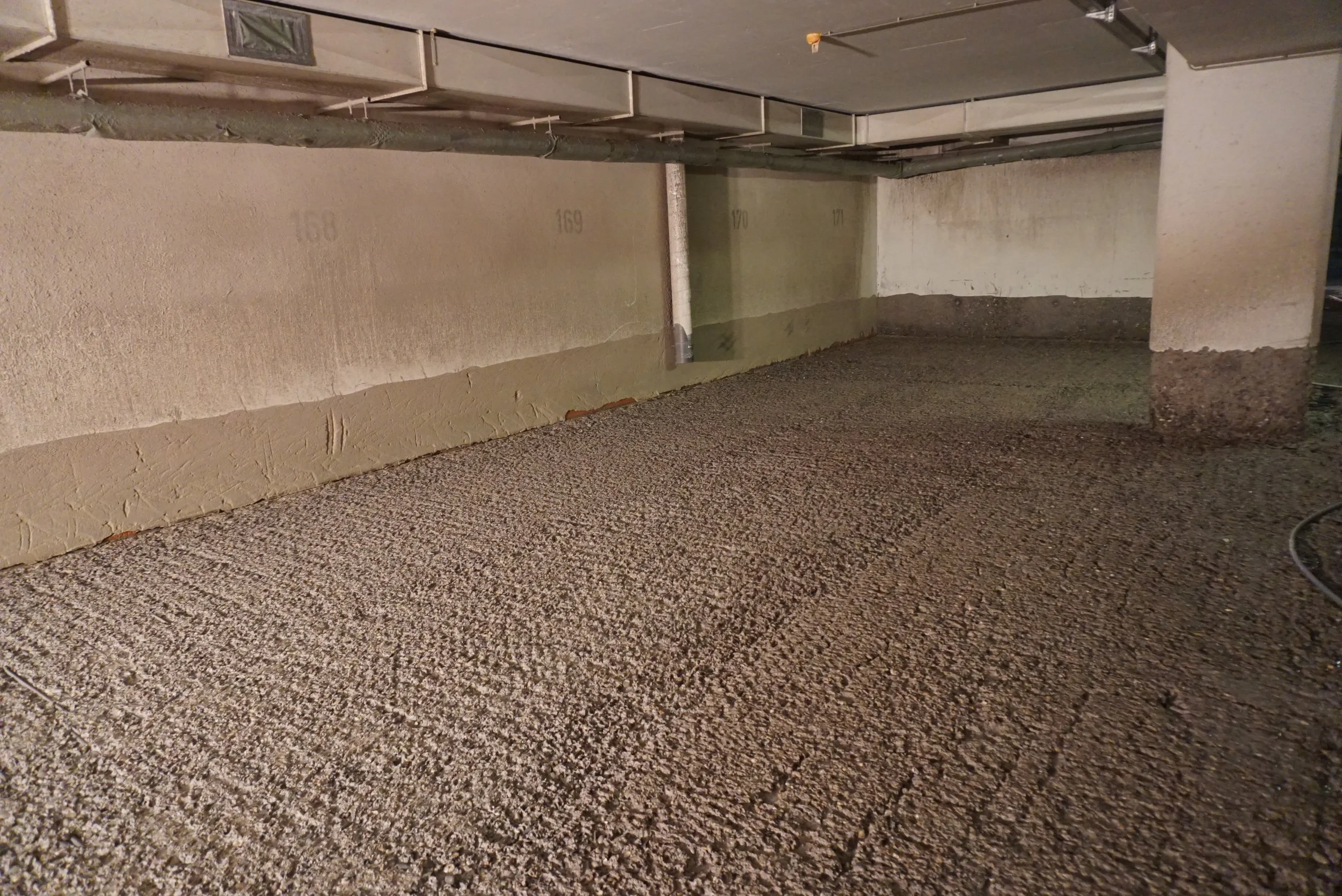

Das 1. Untergeschoss, welches auschließlich privat genutzt wird und die ersten beiden Bauabschnitte umfasst, startete Anfang Oktober 2020. Insgesamt wurden bis Mitte Dezember knapp 200 Tonnen Gussasphalt ausgebaut und ca. 30 Kubikmeter Beton durch Höchstdruckwasserstrahlen entfernt. Dies entsprach einem Betonabtrag von bis zu acht Zentimetern an der zum Teil stark geschädigten Zwischendecke. Im Anschluss wurden auf 1.850 Quadratmetern knapp 3-5 Zentimeter PCC I (RM) eingebaut. An den Sockelflächen wurde die Bewehrungsüberdeckung mit PCC II (RM) erhöht. Es wurden zahlreiche Risse bearbeitet, Entwässerungen installiert und Fugen mit Profilkonstruktionen erneuert. Pünktlich zu den Feiertagen und dem Jahreswechsel wurde die Tiefgarage temporär für die Nutzung freigegeben. Im Januar 2021 begann mit der Endbeschichtung des 1. Untergeschosses der zweite Bauabschnitt. Die gesamten Decken-und Wandflächen wurden mit einem OS 2 Anstrich versehen. Die 1.850 Quadratmeter Bodenflächen wurden mit einem rissüberbrückenden OS 8 ausgeführt und die Parkflächen dabei farblich abgesetzt.
Das 2. Untergeschoss, welches ausschließlich öffentlich genutzt wird, folgte auf den zweiten Bauabschnitt ab Mitte Februar 2021. Um die Einbußen des Parkhausbetreibers so gering wie möglich zu halten, war eine schrittweise Sanierung des 2. Untergeschosses im laufenden Betrieb vorgesehen. Hierzu wurden die Arbeiten in drei Bauabschnitte aufgeteilt, um einen Großteil der Stellplätze weiterhin nutzen zu können. Lediglich der sechste und letzte Bauabschnitt sah eine vollständige Außerbetriebnahme der gesamten Tiefgarage für etwa fünf Wochen vor, um den Ein- und Ausfahrtsbereich sowie die Rampe instandzusetzen. Auf fast 5.000 Quadratmetern des 2. Untergeschosses wurde umlaufend der gesamte Boden-Wandanschluss saniert. Anschließend wurden die Boden- und Sockelflächen mit einem PCC II (RM) reprofiliert. Die Wandflächen des 2. Untergeschosses wurden ebenfalls mit einem OS 2 System versehen. Auf besonderen Wunsch des Auftraggebers wurde der gesamte Gussasphaltbelag letzlich mit einem Beschichtungssystem (in Anlehnung an OS 8) versehen und farblich gestaltet.
